ショゼール漁港改善計画

The Project for the Improvement of Choiseul Fishing Port

実施中案件

Rubble Mound(第2防砂突堤)の整備完了状況
国名
セントルシア
事業
無償資金協力(贈与契約(G/A))
課題
水産
贈与契約(G/A)締結(供与期限)
2022年11月
供与額
12.63億円

プロジェクト紹介

当国の水産物流通の地域拠点として機能しているショゼール漁港は、整備後に港口部や港内の堆砂が発生しており、漁が港内に円滑に進入・係留できず、水揚げ作業に障害が生じています。政府は、浚渫作業を継続的に実施するなどの対策を行い、漁港機能を維持し漁業活動を維持してきましたが、2010年のハリケーンの影響もあり、より頻繁な浚渫作業が必要となっています。本事業は、ショゼール漁港において堆砂軽減のための施設改善等を行うことにより、同漁港利用の効率化を図ります。これをもってショゼール地域の水産業の振興への寄与を目指します。

(1) 事業目的
本事業は、ショゼール漁港において堆砂軽減のための施設改善等を行うことにより、同漁港利用の効率化を図り、もってショゼール地域の水産業の振興に寄与するもの。
(2)事業内容
1) 施設、機材等の内容
施設】防砂堤、潜堤、浚渫
2) コンサルティング・サービス/ソフトコンポーネントの内容
詳細設計、入札補助、施工・調達監理、完工後の堆砂モニタリング・分析・対策
3) 堆砂モニタリングに基づく修正工事の実施
堆砂対策工の効果については精緻な検討を要することから、堆砂モニタリング評価を行い、修正工事内容を検討する。検討に際しては、季節性を考慮するため約 1 年間のモニタリング結果を使用する。修正工事は計二回の実施を想定する

協力地域地図

ショゼール漁港改善計画の協力地域の地図

事業評価

協力現場の写真

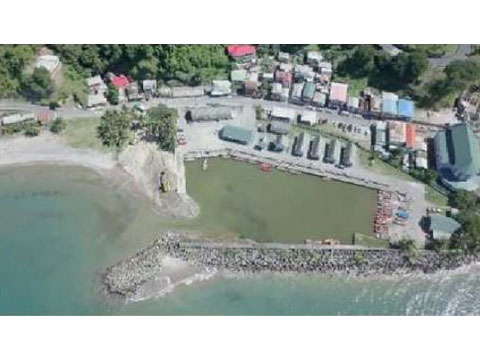

  • ショゼール漁港周辺

  • 地元民間企業による採砂

  • 港口部付近の作業状況。既設第1防砂堤の外側から巻き出しによるバックホウ浚渫が行われる。

  • Rubble Mound(第2防砂突堤)の整備完了状況
